广元市天然气有限责任公司城镇燃气工程竣工验收管理制度

来源:广元燃气 发布日期:2022-05-08 0


      各部门、各公司:

    《广元市天然气有限责任公司城镇燃气工程竣工验收管理制度》已经公司审批同意,现印发给你们,请遵照执行。

     特此通知。



    附件:广元市天然气有限责任公司城镇燃气工程竣工验收管理制度





                                广元市天然气有限责任公司

                         2022年5月7日




附件

广元市天然气有限责任公司城镇燃气工程竣工验收管理制度



第一条 目的

为规范公司城镇燃气工程项目验收,理清项目竣工验收流程,特制定本制度。

第二条  适用范围

本标准适用于公司城镇燃气工程竣工验收。

第三条 依据及相关规范

(一)国家现行法律法规、技术规范

中华人民共和国建筑法

中华人民共和国安全生产法

建设工程质量管理条例

建设工程安全管理条例

城镇燃气管理条例

《城镇燃气设计规范》GB50028

《城镇燃气输配工程施工及验收规范》CJJ33

《城镇燃气室内工程施工与质量验收规范》CJJ94

《聚乙烯燃气管道工程技术规程》CJJ63

《建筑设计防火规范》GB50016

《燃气工程项目规范》GB55009

(二)工程设计文件

(三)施工合同

第四条  验收标准

(一)项目建设手续齐全

项目立项资料、工程开工报告、规划许可、开挖许可、施工许可等前期手续齐全、有效。

(二)项目技术资料齐备

设计文件、施工过程文件、特种设备检测检验报告齐全、有效。

1.设计文件

设计文件经监理、建设、施工单位会审,设计深度满足国家规范及业主单位要求。

2.施工过程文件

1)开展了技术、安全文明施工交底。

2)进场材料具备质量合格证明文件并经检查合格。

3)管沟开挖、回填验收合格。

4)管道焊接检查合格。

5)阀门试验合格。

6)管道吹扫、试压合格。

7)隐蔽工程检查验收合格

8)单位工程质量验收合格。

9)工程竣工资料完整、准确。

3.特种设备经相关主管部门检查验收合格。

(三)施工单位自检合格,出具自验报告,签订了质量保修书。

(四)监理单位预验收合格,出具了工程质量评估报告。

(五)工程质量符合设计文件要求,无明显的外观质量缺陷。

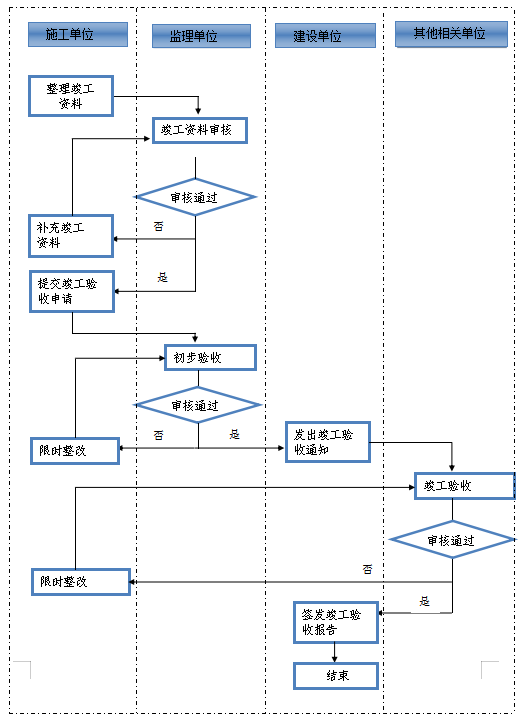

    第五条  验收流程
